防火封堵是机电安装里最不起眼、也最容易被消防验收一次性打回的工序。它不出现在主体结构上,验收时才被翻开照片,等于把前面所有工序的信誉押在这一道上。很多项目栽的跟头不是主体做不好,而是封堵做完了拍不出合格照片。
本文依据现行有效规范编写,把每种孔洞的作业条件、参数、验收标准和常见通病写清楚,工人看完能照着干,监理看完知道查什么。
规范提示:《建筑防火封堵应用技术规程》CECS 154:2003 已废止,现行依据为GB/T 51410-2020《建筑防火封堵应用技术标准》(2020年7月1日实施)。查资料、拿方案、对规范时务必核对标准是否现行有效。本文所有参数均以现行标准为准,具体条文号请以现行版本核对。
一、先搞清楚:哪些孔洞必须封堵
不是所有洞都要封。开工前先把封堵位置找全,避免漏项——漏项在验收时是”资料不完整”,比做得糙更难解释。

1.1 规范依据
《建筑防火通用规范》GB 55037-2022 第 6.3.4 条:电气线路和各类管道穿过防火墙、防火隔墙、竖井井壁、建筑变形缝处和楼板处的孔隙应采取防火封堵措施,防火封堵组件的耐火性能不应低于防火分隔部位的耐火性能要求。
这一条是判断”必须封”的唯一准绳。同时 GB 55037-2022 第 6.3.3 条规定,除通风管道井、送风管道井、排烟管道井、必须通风的燃气管道竖井及其他有特殊要求的竖井外,其他竖井应在每层楼板处采取防火分隔措施。
关键区别:很多方案把耐火极限写成”洞口上部 3h、穿楼板 1.5h”这种一刀切的数值,这是错的。正确的表述是——封堵组件的耐火性能不应低于被贯穿构件的耐火极限。防火墙通常不低于 3h,楼板通常不低于 1.5h,隔墙按设计。实际工程以设计图纸标注为准,不能套用经验值。
1.2 封堵位置清单(施工前逐项核对)
- 电缆、电缆桥架、线槽:穿防火墙、防火隔墙、楼板、竖井井壁、变形缝;进入配电柜(盘)、箱的空洞
- 母线(母线槽):穿防火墙、楼板;非封闭母线排穿越处
- 金属导管、电气管路:穿防火墙、防火隔墙、楼板
- 通风与空调风管:穿防火墙、防火隔墙、楼板;送回风口在防火分区处
- 给排水、消防管道:穿防火分隔部位;管径大于 32mm 的可燃性管道
- 电缆沟、竖井:防火隔墙部位;每隔一定距离的阻火段
- 建筑缝隙:变形缝、伸缩缝、抗震缝
- 配电箱柜进出口:孔洞必须封堵严密,这是近年消防检查的高频扣分项
二、材料选型:别只认品牌,先看类型匹配
防火封堵材料应符合现行国家标准《防火封堵材料》GB 23864,选型按 GB/T 51410-2020 第 3.0 章的分类走。

2.1 六大基本规定(GB/T 51410-2020 第 3.0 章)

| 材料类型 | 适用部位 | 核心参数要求 |
|---|---|---|
| 柔性有机堵料 | 建筑缝隙、环形间隙较小的贯穿孔口 | 填塞深度应与缝隙或环形间隙厚度一致;配合背衬材料时填塞深度不应小于 15mm |
| 防火密封胶 | 缝隙宽度较大、需粘接的部位 | 填塞深度不应小于 15mm;缝隙宽度大于或等于 50mm 时,填塞深度不应小于 25mm |
| 防火密封漆 | 建筑缝隙的线性密封 | 涂覆厚度不宜小于 3mm,干厚度不应小于 2mm,搭接宽度不应小于 20mm |
| 无机堵料 | 面积较大的贯穿孔口、电缆沟防火隔墙 | 厚度应与贯穿孔口厚度一致;封堵后缝隙用有机材料填塞,填塞深度不应小于 15mm |
| 阻火包 / 阻火模块 | 环形间隙较大的贯穿孔口 | 应交错密实堆砌,封堵后用有机防火封堵材料封闭缝隙 |
| 防火封堵板材 | 大面积洞口、盖板式安装 | 周边及搭接处用有机材料封堵;盖板式安装周边锚固件间距不宜大于 150mm |

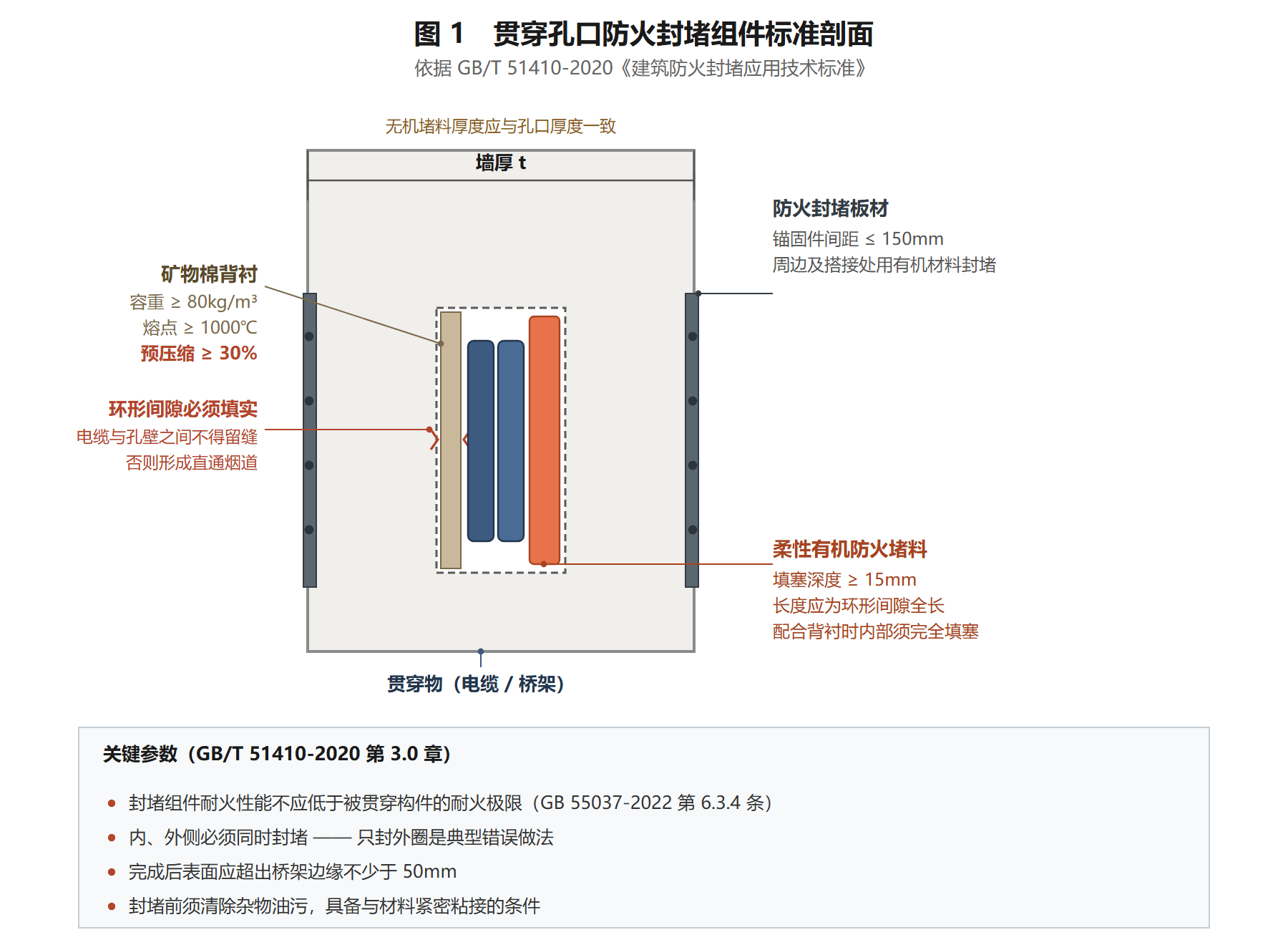

2.2 背衬材料不能省
GB/T 51410-2020 第 3.0.3 条明确了背衬材料的性能要求,这是最容易被忽略的一条:
- 背衬材料应为不燃材料
- 采用矿物棉时,容重不应低于 80kg/m³,熔点不应小于 1000℃
- 填塞前应将自然状态矿物棉预先压缩不小于 30%后再挤入封堵位置
为什么强调压缩 30%:矿物棉受热会膨胀外扩,如果填塞时太松,火一烧就顶松掉落。预压缩是为了预留膨胀空间。现场常见的错误是直接把蓬松的岩棉塞进去,看着塞满了,实际留了大量空腔。
2.3 进场验收三查
材料进场后要查这三项,缺一项都不能用:
- 查合格证与型式检验报告:防火堵料的燃烧性能、耐火极限须符合现行国家标准《防火封堵材料》GB 23864
- 查规格与批次:同一部位应使用同一厂家、同一批次的材料,避免混用
- 查储存状态:有机堵料未开封,须在有效期内;已开封的须现场制作使用,不得跨月使用
三、分部位做法与参数(工长照着这一节干)
下面按孔洞类型分九种做法。每种都给作业条件、操作步骤、验收标准和通病。

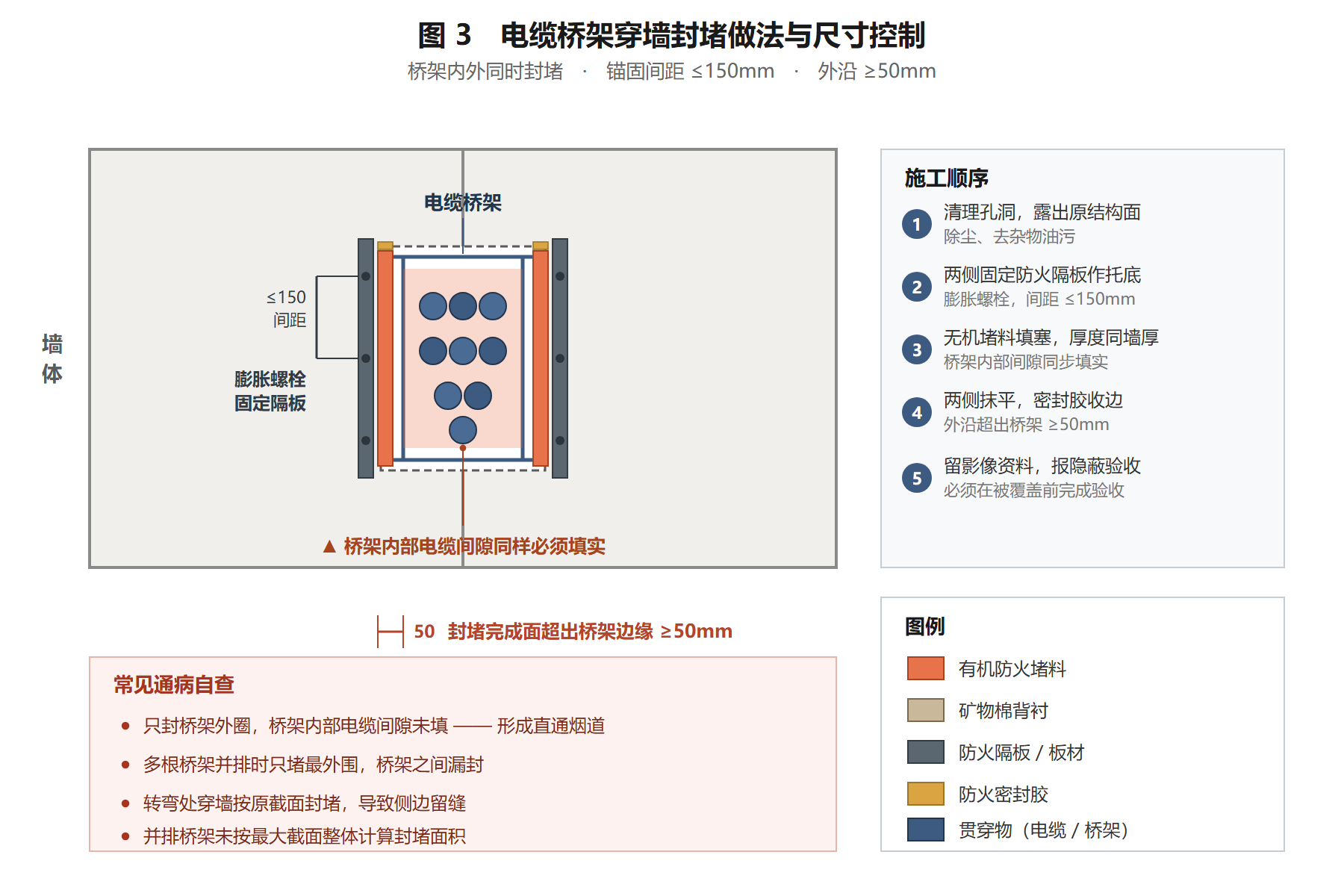

3.1 电缆桥架穿墙(防火分区处)

作业条件:桥架安装完成并固定牢靠;孔洞周边无杂物、油污;防火分区标识已确认。
操作步骤
- 清理孔洞内灰尘、杂物,露出孔洞原结构面
- 孔洞底部与两侧固定防火隔板作托底,膨胀螺栓固定,间距不大于 150mm
- 采用无机堵料填塞,厚度与墙体厚度一致
- 桥架内部电缆之间的缝隙也必须填实——只堵桥架外圈是典型的错误做法
- 两侧抹平收边,边缘用防火密封胶收口
- 封堵完成面应超出桥架边缘不少于 50mm
验收标准:表面平整光洁,无干缩裂缝、混合不均匀现象;手按无松动、无脱落;无直通缝隙。
常见通病:只封外圈不封内部;多根桥架并排时只堵最外围、桥架之间漏封;转弯处穿墙按原截面封堵导致侧边留缝。
3.2 电缆穿楼板
作业条件:楼板下方防火隔板已就位并固定;电缆敷设完成。
操作步骤
- 楼板下方用预埋件固定防火隔板,板材厚度按设计文件与产品要求确定
- 采用阻火包或无机堵料填塞密实
- 楼板处封堵必须能承受检修、巡视人员的荷载——结构支撑要求是强制项
- 上部抹平,可加涂防火涂料作表面处理
常见通病:封堵材料强度不足,检修人员踩踏后塌陷;桥架内部未填实,形成烟道。

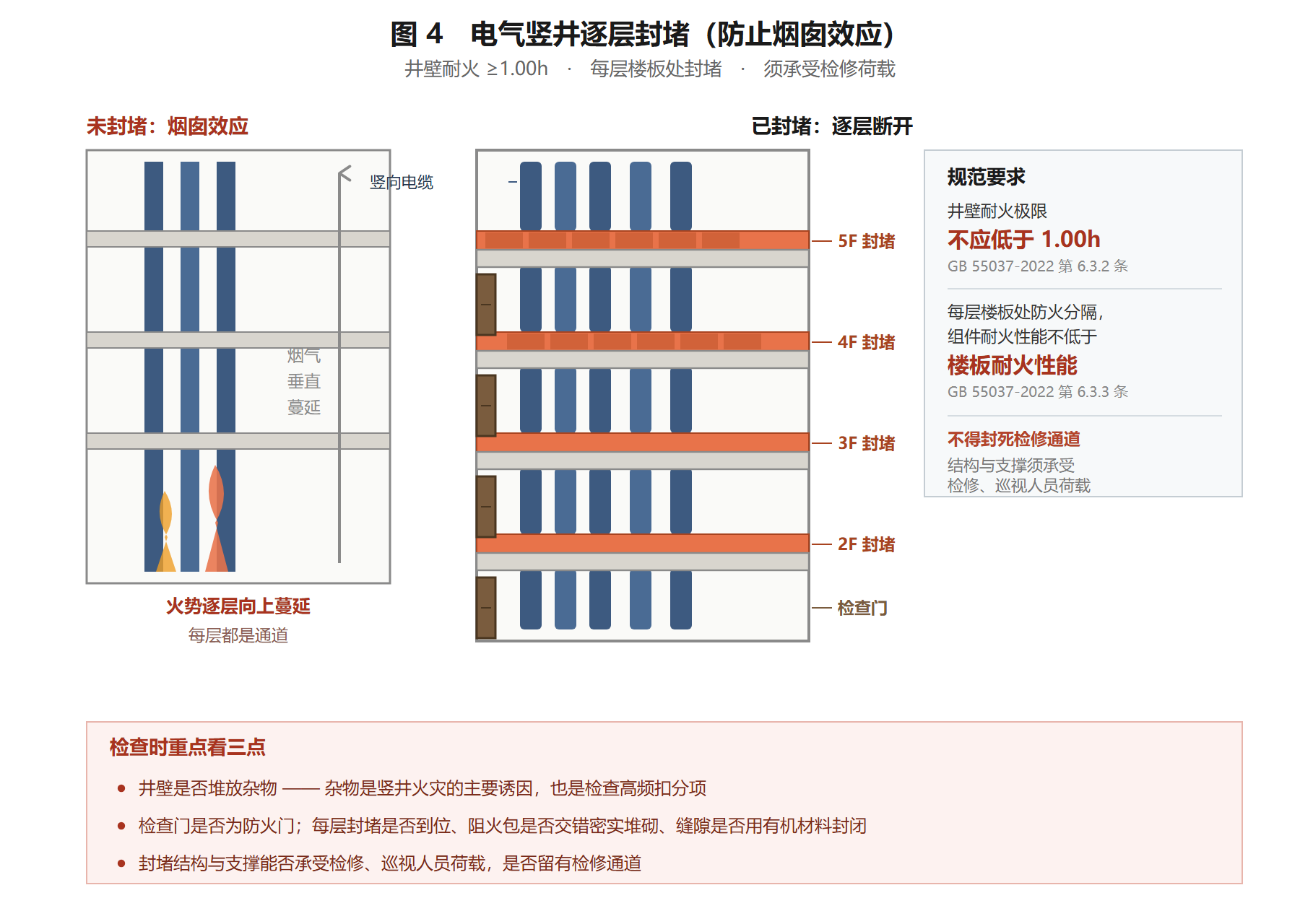

3.3 电气竖井(电缆井)逐层封堵

作业条件:本层电缆敷设完成,井壁孔洞清理干净。
操作步骤
- 竖井井壁耐火极限不应低于 1.00h(《建筑防火通用规范》GB 55037-2022 第 6.3.2 条)
- 每层楼板处防火分隔组件的耐火性能不应低于楼板耐火性能(GB 55037-2022 第 6.3.3 条)
- 采用阻火包与阻火模块交错密实堆砌,封堵后缝隙用有机防火封堵材料封闭
- 预留检修通道:结构和支撑应能承受检修、巡视人员荷载,不得封死
高频事故:电气竖井未做逐层封堵,或堆放杂物,是典型的人员伤亡火灾诱因。竖井未封堵会形成”烟囱效应”,火势沿井道垂直蔓延。检查时重点看:井壁是否堆物、检查门是否为防火门、每层是否封堵到位。
3.4 电缆沟防火隔墙
操作步骤
- 防火隔墙位置按设计设置,长距离电缆沟、隧道宜按间隔设置防火墙或阻火段
- 墙体采用无机堵料封堵;采用无机堵料封堵后贯穿部位留下的缝隙,需配合具有膨胀性的防火封堵材料封闭,填塞深度不应小于 15mm
- 重要电缆沟和隧道内按要求分段或用软质耐火材料设置阻火墙
3.5 母线(母线槽)穿墙
操作步骤
- 洞口处先填充防火堵料
- 再用防火隔板在墙两面固定
- 非封闭母线排穿越处应先做绝缘处理,所选封堵材料须具备良好绝缘性
3.6 金属导管穿墙
操作步骤
- 金属管贯穿孔口宜采用水泥砂浆等做永久性防火封堵
- 管道保温层为可燃材料时,改用遇火膨胀的防火密封胶、防火泡沫或防火泥、防火包
- 管径较大的钢管,在距墙 1m 范围内应外涂防火涂料;管径标注现行采用 DN,具体数值按设计文件执行
3.7 可燃性管道穿墙

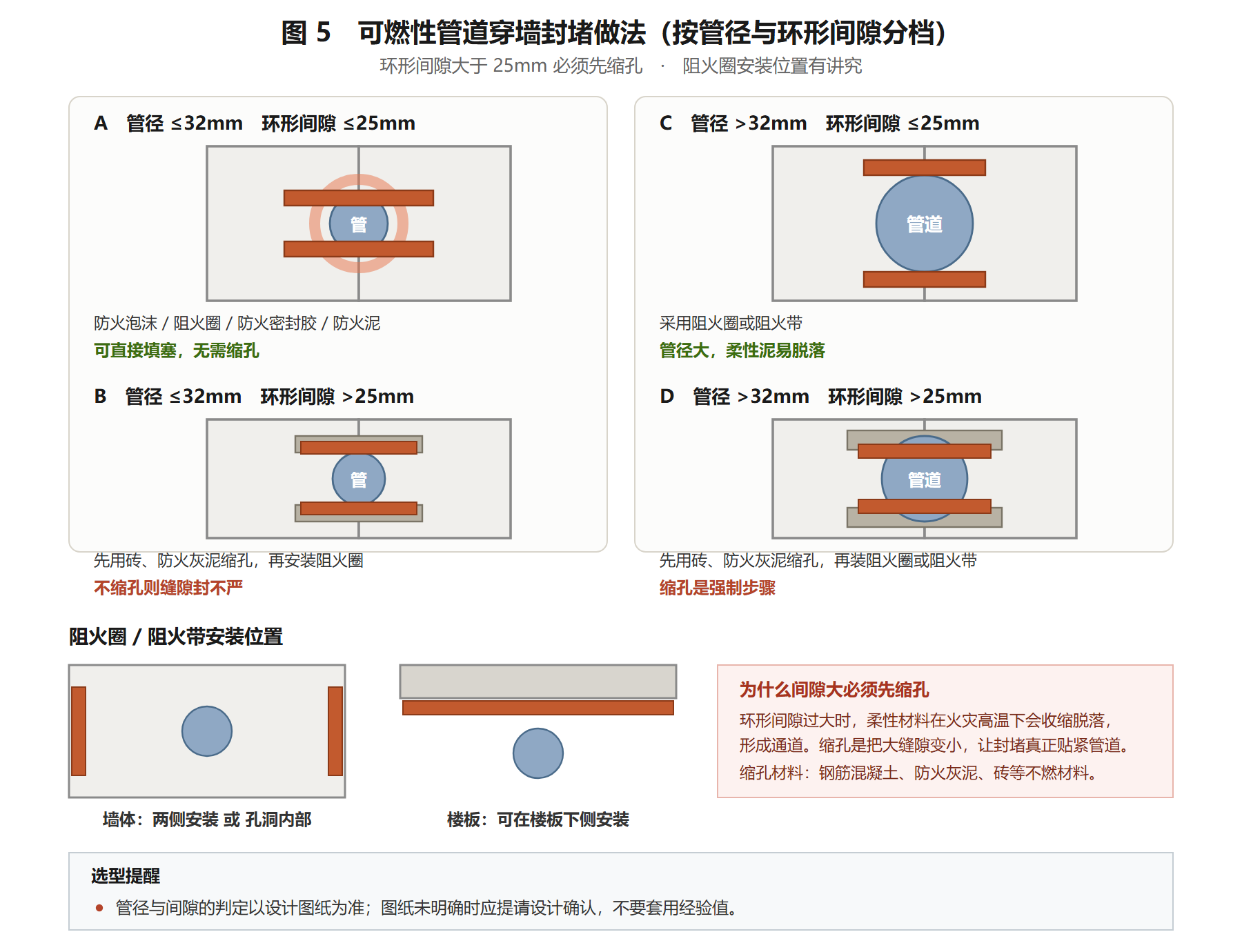

操作步骤(按管径和环形间隙分档)
| 管径 / 环形间隙 | 封堵做法 |
|---|---|
| 管径 ≤ 32mm,环形间隙 ≤ 25mm | 防火泡沫、阻火圈、遇火膨胀防火密封胶或防火泥 |
| 管径 ≤ 32mm,环形间隙 > 25mm | 先缩孔,后采用阻火圈 |
| 管径 > 32mm,环形间隙 ≤ 25mm | 阻火圈或阻火带 |
| 管径 > 32mm,环形间隙 > 25mm | 先缩孔,后采用阻火圈或阻火带 |
安装位置要求:墙体贯穿孔口应在墙的两侧或孔洞内部安装阻火圈或阻火带;楼板贯穿孔口可在楼板下侧安装。
3.8 金属线槽穿楼板
操作步骤
- 线槽内部铺设铁丝网,两面分别涂防火泥
- 再用防火堵料填充金属线槽
- 线槽外部穿楼板处设防火隔板
- 防火隔板上方添足量防火堵料
要点:线槽内外部都要封堵,只封外部是常见漏项。
3.9 大洞口 / 穿孔率高的处理
对于电缆穿孔率大于 40% 的封堵,应考虑适当提高封堵组件的耐火极限,以实际试验结果确定组件;对于穿孔率较小而洞口又较大的孔洞,应先采用钢筋混凝土、防火灰泥、砖等材料进行缩孔处理再封堵。
金属槽盒内部截面积大于或等于 710mm² 时,应在线缆敷设后进行管槽内部防火封堵。
四、质量控制与验收(决定你能不能一次过)
4.1 封堵完成后的六条硬性判定标准
这六条来自 GB/T 51410-2020 的验收要求,可直接作为自检表使用:
- 封堵前已清除贯穿孔口处贯穿物和被贯穿物表面的杂物、油污,具备与封堵材料紧密粘接的条件
- 电缆束、电缆桥架周边的环形间隙采用有机防火堵料紧密封堵
- 无机堵料安装后,与贯穿孔口内表面和贯穿物表面粘结密实,外观平整光洁,无干缩裂缝、混合不均匀现象
- 阻火包交错堆砌,堆砌密实牢固,无明显缝隙,外观整齐
- 有机堵料安装后,与贯穿物、被贯穿物粘结密实牢固,表面平整、无裂纹、坠落或脱落
- 孔洞封堵严密
4.2 检验批与资料清单
隐蔽验收时这几份资料必须齐,缺一样都可能被要求补资料:
- 防火堵料、阻火包产品合格证
- 防火堵料耐火极限检验报告和型式认可证书
- 隐蔽工程验收记录
- 封堵厚度测厚记录(用测厚针实测,不能只凭目测)
- 各部位影像资料(含未封堵前、封堵中、封堵完成三阶段)
给工长的提醒:隐蔽验收必须在封堵被覆盖前完成。盖了板、刷了漆再想证明,只能靠照片,而且监理不一定认。封堵完成当天就报验,别拖。
4.3 与验收相关的配套规范
- GB 50303-2015《建筑电气工程施工质量验收规范》 第 5.2.3 条:柜、台、箱的进出口应做防火封堵并封堵严密;第 13.2.2 条第 8 款:电缆出入电缆沟、电气竖井、建筑物、配电(控制)柜(台、箱)处及管口处应采取防火或密封措施
- GB 50171-2012《电气装置安装工程 盘、柜及二次回路接线施工及验收规范》 第 3.0.12 条:安装调试完毕后,电缆进出盘、柜的底部或顶部以及电缆管口处应进行防火封堵,封堵应严密
- GB 50168-2018《电气装置安装工程 电缆线路施工及验收标准》 第 8.0.2 条:应在下列孔洞处采用防火封堵材料密实封堵——①电缆贯穿墙壁、楼板的孔洞;②电缆进入盘、柜、箱、盒的孔洞;③电缆进出电缆竖井的出入口;④电缆桥架穿过墙壁、楼板的孔洞;⑤电缆导管进入桥架、竖井、电缆沟和电缆隧道的端口
具体条文号请以现行版本为准核对。
五、常见质量通病对照表
把通病前置成检查清单,比出了问题再返工划算。
| 通病 | 后果 | 预防措施 |
|---|---|---|
| 只封桥架外圈,内部电缆间隙未填 | 形成直通烟道,封堵形同虚设 | 交底时明确”内外都封”,验收时开桥架抽查 |
| 多根桥架并排只封最外围 | 桥架之间漏封 | 按最大截面整体计算封堵面积 |
| 矿物棉未预压缩 30% 直接塞入 | 受热膨胀顶松脱落 | 进场培训时现场演示压缩量 |
| 无机堵料硬化期间被扰动 | 强度不足、开裂 | 固化期内设专人看护,24小时内不得碰撞踩踏 |
| 阻火包平铺未交错 | 收缩后形成缝隙 | 按”交错密实堆砌”要求施工 |
| 电气竖井封死检修通道 | 无法维护,且不满足规范荷载要求 | 封堵前先确认检修路径 |
| 配电箱柜进出口未封堵 | 检查高频扣分项,直接整改 | 纳入电气工序交接必检项 |
| 封堵厚度未实测 | 资料缺失,无法证明合格 | 每批次用测厚针留记录 |
六、安全与成品保护
6.1 危险源与防护
防火封堵本身工艺简单,但作业环境往往在临边、桥架上或高处,属于需要认真对待的作业面:
- 临边与高处作业:施工架按装修脚手架搭设标准执行,超过一定高度需编制专项方案并按规定论证(本方案不替代专项方案编制)
- 桥架上作业:桥架承载有限,严禁站在非承重桥架上作业,使用移动作业平台或稳固脚手架
- 动火作业:如需切割、焊接,须办理动火证并配备灭火器材
- 用电安全:使用电动工具时按施工现场临时用电规范接线
- 粉尘防护:无机堵料调配产生粉尘,应佩戴防尘口罩
6.2 成品保护
- 用彩条布做好防护,防止防火堵料污染地面和已安装的管线、设备
- 搭拆架子时小心,防止碰坏防火材料成品和设备、管线
- 施工过程中和施工后避免碰撞已安装完的防火封堵材料
- 风管穿墙洞口处的无机防火堵料禁止碰撞和踩踏
七、总结:封堵做得好不好,看三个判据
- 规范对不对——是否按 GB/T 51410-2020 等现行标准执行,不是套旧模板
- 参数对不对——矿物棉容重≥80kg/m³、压缩≥30%、有机堵料填塞深度≥15mm、有机堵料与背衬材料配比是否符合要求
- 证据全不全——测厚记录、影像资料、隐蔽验收记录是否齐全
把这三条做到,消防验收这一关基本不会因为封堵被卡住。
免责说明:本文参数依据现行国家标准整理,涉及的规范条文号请以现行版本核对。涉及高处作业、临边作业、脚手架搭设等危大工程时,应另行编制专项施工方案并按规定进行专家论证,本文不能替代专项方案,也不可用于规避任何法定安全程序。
常见问题
防火封堵执行什么规范?
现行依据为 GB/T 51410-2020《建筑防火封堵应用技术标准》(2020年7月1日实施),强制要求见《建筑防火通用规范》GB 55037-2022 第 6.3 节;老的 CECS 154:2003 规程已废止,套旧模板的方案要重新核对。
矿物棉背衬材料有什么要求?
必须为不燃材料;采用矿物棉时容重不应低于 80kg/m³、熔点不应小于 1000℃,填塞前需将自然状态矿物棉预先压缩不小于 30% 再挤入封堵位置,防止受热膨胀顶松脱落。
防火封堵验收主要查什么?
六条硬性判定:基面清理干净、环形间隙有机堵料紧密封堵、无机堵料无干缩裂缝、阻火包交错堆砌密实、有机堵料粘结牢固无脱落、孔洞封堵严密。资料须有合格证、型式检验报告、隐蔽验收记录、测厚记录和封堵前/中/后三阶段影像。
电缆桥架穿墙封堵的要点是什么?
底部与两侧固定防火隔板托底(锚固间距不大于150mm),无机堵料填塞厚度与墙体一致,桥架内部电缆间隙必须填实(只封外圈是典型错误),完成面超出桥架边缘不少于 50mm。
